2019年9月17日,阿里与藏中电网联网工程正式开工,这是迄今为止世界上海拔最高、最具挑战性的输变电工程,施工环境极其恶劣,环保要求极其严格,后勤保障及其困难的电网工程。据阿里与藏中电网联网工程副指挥长洛桑达娃介绍,该工程将于2021年建成,工程建成后将彻底结束阿里地区长期孤网运行历史,提高阿里地区和日喀则西部的供电质量和可靠性,从根本上解决近38万人的用电问题。届时将建成西藏统一稳定电网,实现主电网覆盖全区74个县区,供电人口达到97%,助力边境建设和边境地区发展,巩固国防安全。同时能够积极服务“一带一路”建设,打造面向南亚开放通道,实现与周边国家基础设施互联互通。
据阿里与藏中电网联网工程220千伏业主项目部经理罗刚介绍,目前,阿里与藏中电网联网工程的6座变电站主控楼已全部封顶;基础开挖累计完成2733基,完成比例81.56%;基础浇筑累计完成2584基,完成比例77.11%;铁塔组装正在转序,预计年底能够完成全线组塔的30%,所有工程项目都在有序推进。

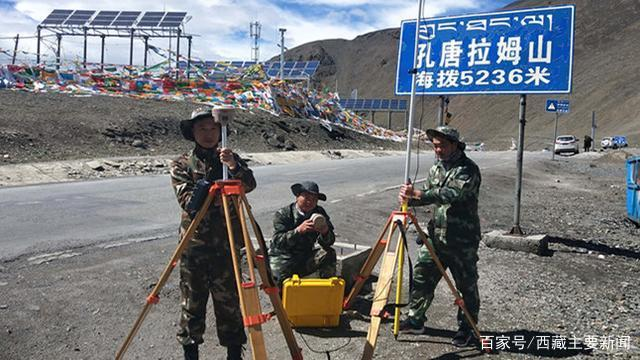

据悉,该工程部分区段人迹罕至,有些区段甚至跨越无人区、沼泽地,沿线平均塔位海拔高达4572米,空气含氧量仅为内地的50%左右,并且由于冬季漫长,风沙暴雪多,昼夜温差大,人员、机械工作效率严重下降。在生态保护方面,由于阿里地区生态系统极其脆弱敏感,工程穿越高寒荒漠等不同生态系统,施工同时对环保工作要求极高。除此以外,工程沿线均处于高寒缺氧地域,参建人员随时都有患肺水肿、脑水肿的风险。阿里与藏中电网联网工程参建人员黄小洪说:“虽然条件恶劣,但是好在整个工程医疗后勤保障工作很到位,工程沿线都设有各级医疗站,还启用了医疗APP,紧急情况可一键呼叫,医护人员会在第一时间赶到。”谈起参与阿里与藏中电网联网工程建设的感受,黄小洪说:“我非常荣幸能参与这个世界上海拔最高、最具挑战性的输变电工程,看着项目一天天顺利推进,我很自豪,今后我们也会更加努力工作,确保工程按期投运。”
